“三區兩州”深貧區電網建設工程首次跨越瀾滄江 架線施工全部完成

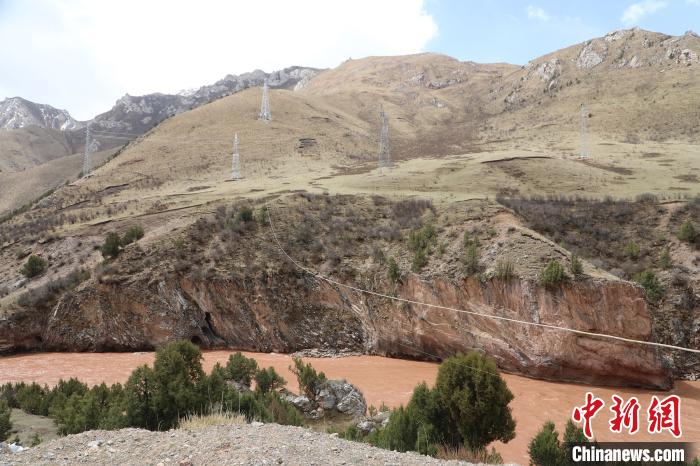

圖為青海送變電施工人員展開跨越瀾滄江施工。鄒建華 攝
記者5月14日從國網玉樹供電公司獲悉,由國網青海省電力公司建設的“三區兩州”深貧區電網建設工程-玉樹-雜多Ⅱ回110千伏線路工程中最重要的一個環節——跨越瀾滄江架線施工已于13日全部完成,這是玉樹-雜多Ⅱ回110千伏線路工程建設以來首次跨越瀾滄江施工,該工程將于6月10日前全部完工。

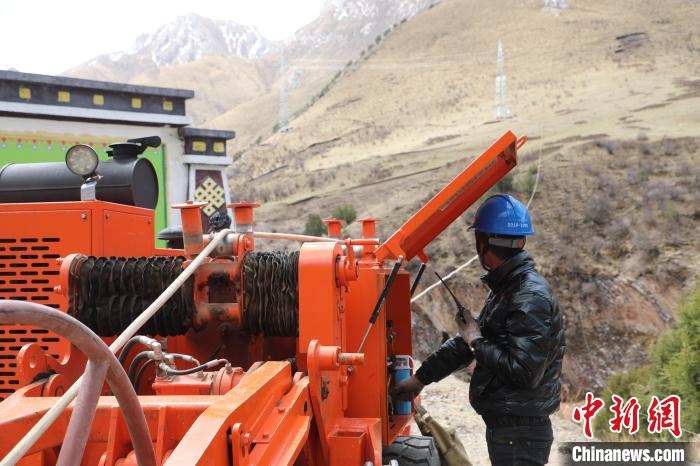

圖為架線操作人員正在進行導引繩的牽引工作。鄒建華 攝
“三區兩州”,特指中國自然條件差、經濟基礎弱、貧困程度深的深度貧困區。玉雜Ⅱ回110千伏輸變電工程是青?!叭齾^(qū)兩州”電網建設中最難啃的“硬骨頭”之一,線路沿線海拔3800米至5300米,施工區域平均海拔4500米以上,施工中需翻越5座大山并跨越瀾滄江。具有高寒缺氧、機械降效、地形復雜、生態脆弱等特點,工程建設困難重重,施工難度極大。
此次跨越瀾滄江施工的放線段長度1.3千米,跨越區域位于青海省玉樹州雜多縣境內,跨越瀾滄江兩岸寬度為204米。該區域地形復雜、山勢險峻,是全線架線中施工難度最大和放線任務最重的區段。

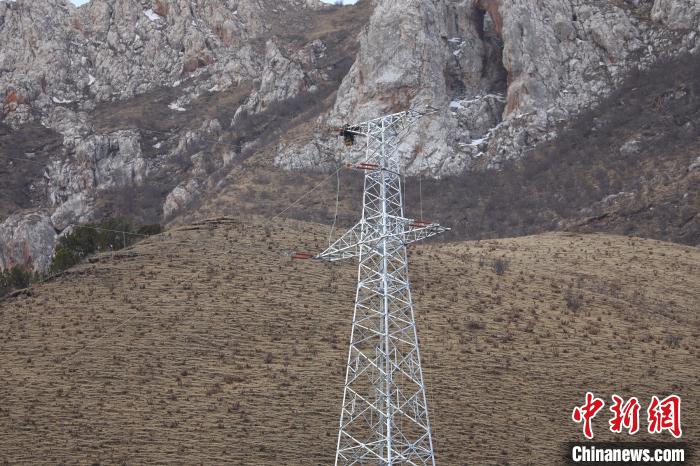

圖為施工人員在G469號塔上進行地線壓接工作。鄒建華 攝
據國網玉樹供電公司負責該工程的項目經理趙占財介紹,此次跨越瀾滄江放線面臨地形險峻造成的導線張力大、連續起伏造成的導線上揚等難點,建設者們采用回轉牽引的方法進行導線展放,通過調整張力、調整滑車預偏和采取壓線滑車等方式,解決了上述難題。同時,應用自主設計的卡線器、放線架等一批配套工器具應用于錨線和緊線工作。
據了解,玉樹-雜多Ⅱ回110千伏輸變電工程投運后將有效改善雜青海雜多縣長期以來僅有一條110千伏電源線的供電局面,提高當地6萬多群眾的用電水平,并滿足清潔取暖、電能替代等帶來的負荷增長需求,實現深度貧困地區人民由“用上電”向“用好電”轉變,打贏深度貧困地區電力脫貧攻堅戰。
版權聲明:凡注明“來源:中國西藏網”或“中國西藏網文”的所有作品,版權歸高原(北京)文化傳播有限公司。任何媒體轉載、摘編、引用,須注明來源中國西藏網和署著作者名,否則將追究相關法律責任。
-
青海-河南±800千伏特高壓直流輸電線路工程(青海段)全線貫通
青海段231.173公里新建線路工程的全線率先領先貫通,是國網青海公司堅決落實國家“復工復產”要求,高效推進“新基建”,助力地方經濟快速發展的又一重要舉措。[詳細] -
中國國內首個750千伏電壓等級串補工程進入系統調試階段
工程的建設投運將有效填補國內750千伏電壓等級超高壓交流輸變電工程技術及相關標準的空白,為解決青海海西地區大規模光伏發電外送受限問題提供技術支撐,實現資源在更大范圍內的優化配置。[詳細] -
青海玉樹330千伏聯網工程平穩運行五年 累計送電4.19億千瓦時
7日,記者從國網青海省電力公司獲悉,青海玉樹330千伏聯網工程自2013年6月投運至今已平穩運行5年,累計向該省玉樹藏族自治州送電4.19億千瓦時。[詳細]
